Niveau de réalisation en 1940
Construit
Plan sommaire
Notes et informations
CONSTRUCTION, Cout
La construction de l'ouvrage de Velosnes a couté 35,3 mio Frs
CONSTRUCTION, Description
L'ouvrage de Vélosnes est un ouvrage d'artillerie de la ligne Maginot du type nouveau front, ce qui explique qu'il soit, à l'instar des ouvrages de ce secteur, doté d'une entrée mixte unique au lieu des entrées hommes et munitions des ouvrages de première génération, dits anciens fronts.
Il possède un blocs d'artillerie doté d'une tourelle de 75 modèle 1933 et 3 blocs d'infanterie dont un doté d'une tourelle pour arme mixte en sus de son entrée.
Les plans initiaux prévoyaient un bloc d'artillerie supplémentaire équipé d'une tourelle de 75 modèle 1905 qui n'a jamais été réalisé.

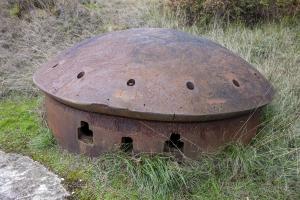

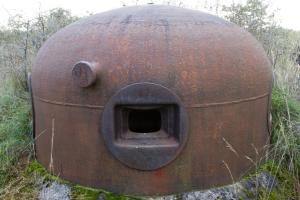

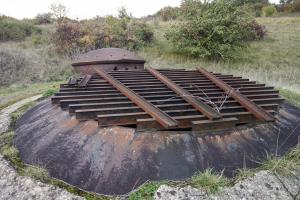

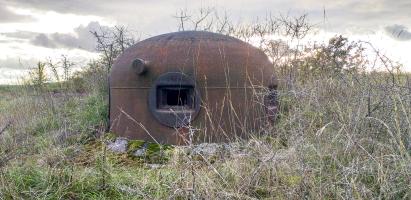

Bloc 1:
- 1 tourelle pour 2 armes mixtes (jumelage de mitrailleuses Reibel MAC 31 et canon AC de 25mm) numéro 570
- 2 cloches GFM B
- 1 cloche pour arme mixte en flanquement droit

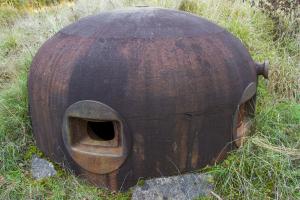

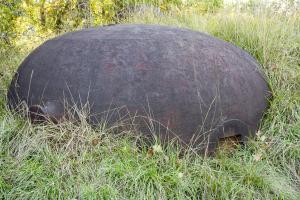

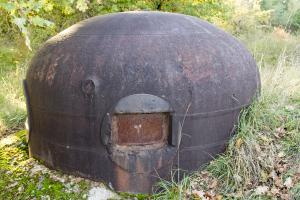

Bloc 2:
- 1 cloche GFM type B utilisée comme observatoire (périscope J2)
- 1 cloche GFM type B
- 1 cloche pour arme mixte
- 1 cloche lance-grenades (non équipée)
Bloc 3:
- 1 créneau pour jumelage de mitrailleuses Reibel MAC 31 interchangeable avec un canon antichar de 47 mm sur birail
- 1 créneau pour jumelage de mitrailleuses Reibel MAC 31
- 1 cloche GFM type B
- 2 cloches pour arme mixte
Bloc 5:

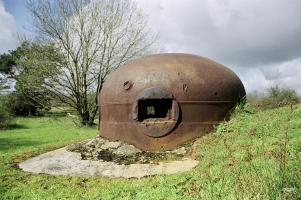

- 1 tourelle 75 mm (Mod.33) numéro 221
- 1 cloche GFM type B
Bloc 6:

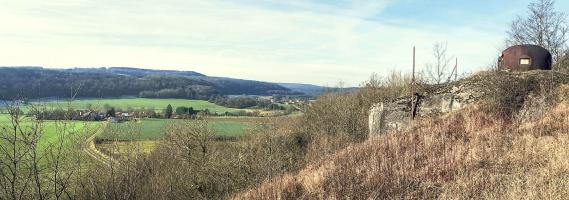

Entrée mixte en plein-pied (hommes et munitions)
- 2 créneaux pour jumelages de mitrailleuses Reibel MAC 31 interchangeables avec un canon antichar de 47 mm sur birail
- un créneau prévu pour une arme mixte (JM + canon AC 25), non installée en 1940 et remplacée par un jumelage de mitrailleuses Reibel MAC 31
- 2 cloches GFM type B
A noter, l'existence d'un bloc cheminée situé au dessus de l'entre mixte.
La construction du bloc 4, bloc pour tourelle de 75 mle 1905 R destiné au flanquement Ouest était projeté en deuxième cycle
Ce bloc n'a jamais été construit.
DENOMINATION, Dénominations alternatives
La dénomination allemande de l'ouvrage était Panzerwerk 305.
L'ouvrage serait parfois appelé localement "Fort de la Ramonette"
DENOMINATION, Indicatifs et n° d'abonné
Les numéros d'abonnés au réseau téléphonique de la fortification Maginot de l'ouvrage de Vélosnes étaient :
- Central principal : E 275
- Central Artillerie : A 277
EFFECTIF, Commandement et/ou unité
L'équipage de l'ouvrage d'artillerie de Vélosnes est composé de 252 hommes dont 6 officiers principalement issus de la 2°CEO du 155° RIF, du I-169°RAP et du 211°Bon Génie.
Cdt l'ouvrage : Cne Olivié puis Cne de SACHY à partir de février 1940
Cdt l'artillerie : Lt WEISS puis Lt ANGELI à partir de janvier 1940
Cdt l'infanterie : Lt HENNEQUIN
Cdt le Génie : Lt RAYNAL
Bloc 1 : Lt MAYEUX
Bloc 2 :
Bloc 3 : Lt HIEGEL
Bloc 5 : Lt TESTU
Entrée :
EQUIPEMENT, Electrique
L'ouvrage de Vélosnes était alimenté par le réseau électrique civil.
En cas de disparition du réseau civil, la production électrique était assurée par une usine équipée de 4 groupes électrogènes à moteurs SMIM type 6SR19 à 6 cylindres développant 150CV
Source(s) :
Photo ECPAD
EQUIPEMENT, Hydraulique

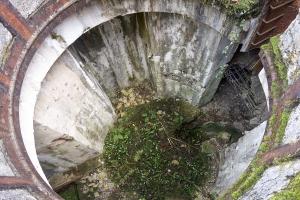

L'ouvrage est alimenté en eau par un forage profond à -350 m.
EQUIPEMENT, Transmissions
L'ouvrage est raccordé au réseau téléphonique de la fortification Maginot par deux liaisons souterraines distinctes provenant de la rocade avant et prises au niveau des chambres de coupure 20 et 22.
Ces deux antennes constituées chacune d'un câble à 38 paires se terminent à proximité de l'ouvrage par les chambres de coupure 21 et 23 d'ou les cables pénetrent dans l'ouvrage par des forages débouchant au niveau des galeries
Source(s) :
Cartomaginot.com
ETAT ACTUEL , Etat - utilisation actuelle
L'ouvrage a été saboté par son équipage en 1940, puis complètement ferraillé par les Allemands sous l'occupation. Les intérieurs sont vides de tout équipement mais les cuirassements dont le démontage avait été entrepris ont été laissés sur place du fait des difficultés que leur transport engendrait.
2010 - L'ouvrage sert de refuge pour chauve souris sous l'égide du Conservatoire des sites lorrains
HISTORIQUE, Chronologie
Tout comme son voisin l'ouvrage du Chesnois, l'ouvrage de Velosnes a été saboté par son équipage dans la nuit du 11 au 12 juin 1940 sur ordre du haut-commandement, puis évacué. Ces ouvrages seront les deux seuls sabordés ainsi.
Il sera ensuite ferraillé par l'occupant (organisation TODT) à l'exception des cuirassements et des cloches.

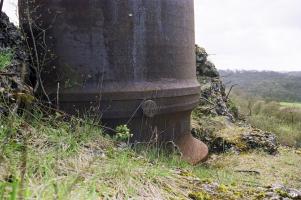

Les cuirassements restés en place intéresseront toutefois peu après l'organisation Todt qui procédera à un essai d'extraction des cloches sur le bloc d'entrée pour une réutilisation en l'état. La complexité de l'entreprise et la logistique requise pour le transport conduisent à l'abandon de cette solution.
L'ouvrage est resté dans cet état et ne fut pas remis en état après guerre.
Dans le milieu des années 1990, l'ouvrage, alors réputé à l'abandon, fut le théâtre d'un fait divers : un petit stock de munitions de 75 mm, resté sur place dans les magasins du bloc 5, a été découvert. L'armée francaise procédera à sa destruction sur place et à la démolition de la galerie d'accès.
Source(s) :
wikipedia, lignemaginot.com
Les 10 et 11 mai 1940, les tourelles de 75 des forts de Velosnes et du du Chesnois ouvrent le feu sur les Allemands qui passent la frontière Belge en avant de Montmédy.
Source(s) :
Histoire de la Ligne Maginot - Halter Marc, B. Chin Brian, page 35
HISTORIQUE, Construction
L'ouvrage de VELOSNES a fait l'objet d'un premier projet de plan masse (1818 S du 6 juin 1934), suivi d'un plan d'implantation n° 2868 S du 18 septembre 1934.
Ce plan d'implantation est approuvé par DM 6956 2/4 S du 26/10/1934. Le marché de gros œuvre est attribué le 18/12/1934 à l'entreprise Demenois (Verdun-Belleville) pour un montant de 20 225 000 FRF.
La première tentative de captage d'eau en 1938 est un échec : pas d'eau jusqu'à -150 m... Une étude géologique lancée suite à cet échec garantit la présence d'eau à -350 m... L'entrepreneur est obligé d'abandonner le 1er forage et d'en crée un 2e à proximité fin 1938 - de plus fort diamètre pour des questions de perte de charge - jusqu'à la profondeur requise. Lors de l'inspection ITTG de Janvier 1939, la cote -190 m avait été atteinte et le forage se poursuivait.
L'ouvrage est tout juste achevé en 1939 (installation de la cuisine électrique et forage d'adduction d'eau finalisés à l'été 1939 !).
Source(s) :
SHD - 9NN4423, 6V11102
Fils de discussion
Page n° 10526 mise à jour le 13/01/2022 -
© wikimaginot.eu 2015 / 2025
L'accés aux documents en ligne est réservé aux utilsateurs inscrits sur le site.
Est Républicain 2 mars 1994
Article de l'Est Républicain du 02 mars 1994 relatant la destruction de munitions à l'ouvrage de Velosnes
Auteur :
Est Républicain
Droits réservés
Document #41592 disponible en ligne (1.66 Mo)

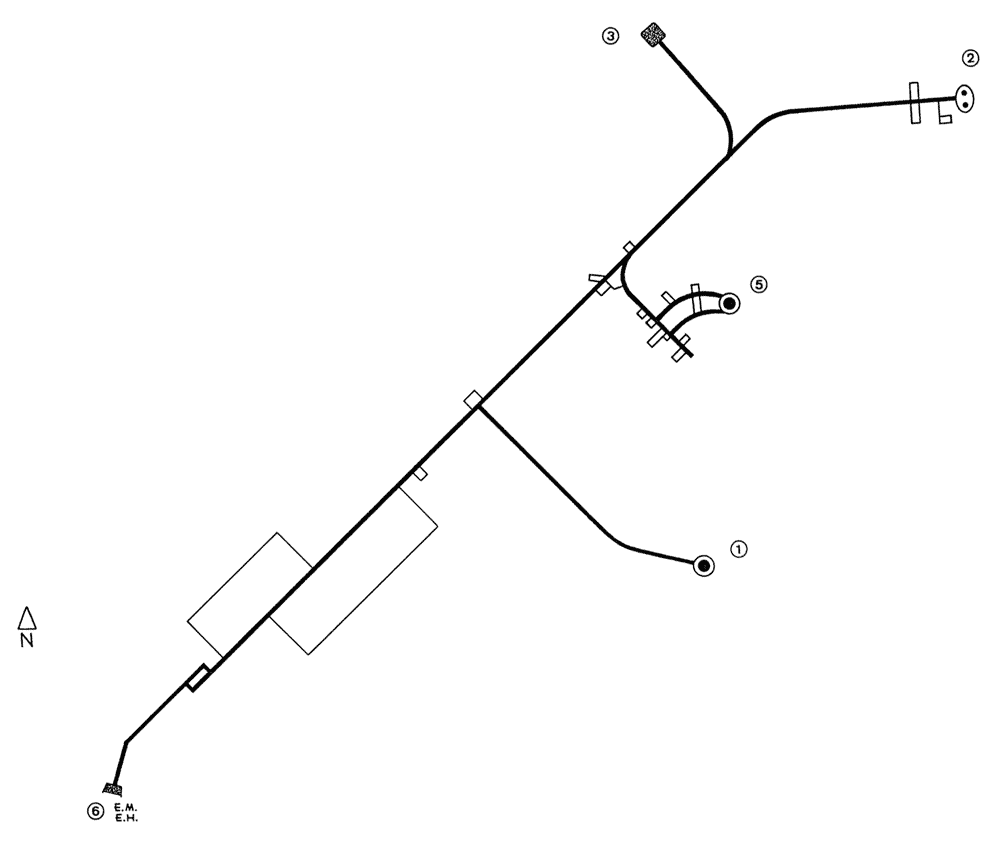

Ouvrage de Velosnes - Entrée mixte
Plan de l'entrée mixte de l'ouvrage de Vélosnes
Auteur :
Frédéric LISCH
CC BY-NC-ND - Patern. - Pas d'usage commercial - Pas de modification
Document #88464 disponible en ligne (1.15 Mo)
Ouvrage de Velosnes - Bloc 3 - Antenne TSF
Détail de l'implantation de l'antenne de TSF du bloc 3 et du passage de la descente d'antenne dans le bloc
Auteur :
Génie
Date : 06/08/1933
Droits réservés
Document #47687 disponible en ligne (919.42 Ko)
Carnet d'exploitation T.S.F.
Approuvé par décision ministérielle 441 - 3/4 - S du 25 février 1939
Auteur :
République française
Oeuvre dans le Domaine Public, Libre de droits
Document #47692 disponible en ligne (942.38 Ko)
Ouvrage d'artillerie de Velosnes
Plan sommaire de l'ouvrage avec échelle
Auteur :
Gérard MANSUY
Provenance : Collection MANSUY Michel
Collection Mansuy - Reproduction interdite
Versé par : Pascal Lambert
Mis en forme par : Pascal Lambert
Document #100148 disponible en ligne (67.63 Ko)
