A fin 1938, l'ouvrage a déjà couté 755.000 F de l'époque et l'estimation du "reste à faire" est de 1.189.000 F.
Source(s) : SHD - carton 7N3847
CONSTRUCTION, Description
L'ouvrage du Col de Buffére est un ouvrage d'infanterie de conception CORF comptant trois blocs. Il a été réalisé par la MOM

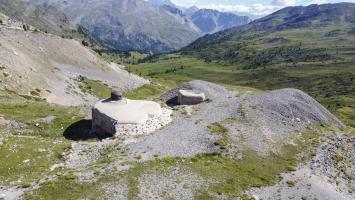

Bloc 1 : Entrée

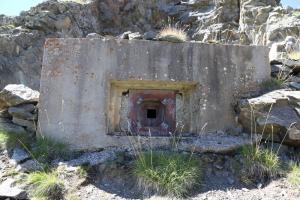

- un créneau pour FM en caponnière

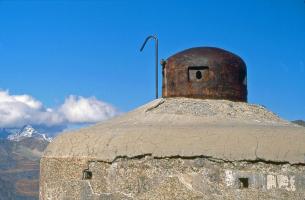

- une cloche GFM A
Bloc 2 : Casemate d'infanterie flanquant vers les Sagnes

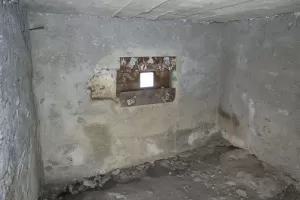

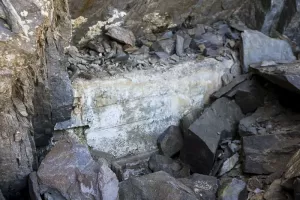

Le bloc n'a pas été coulé. Le créneau pour jumelage de mitrailleuses prévu a été installé à l'extrémité de la galerie à l'emplacement prévu pour le bloc

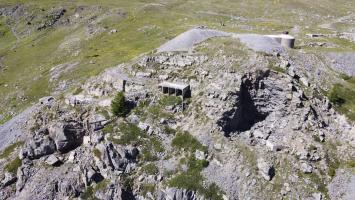

Bloc 3 : Casemate d'infanterie flanquant le Vallon de Buffére et observatoire.
Le bloc n'a pas été coulé. Il aurait du comporter un créneau pour jumelage de mitrailleuses et une cloche observatoire par éléments. Il a été remplacé par un blockhaus MOM comportant un créneau pour fusil mitrailleur coulé à l'emplacement prévu pour le bloc

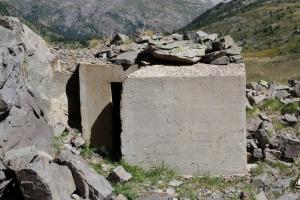

Bloc 4 : Cheminée

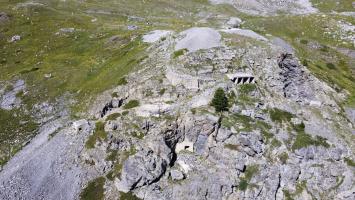

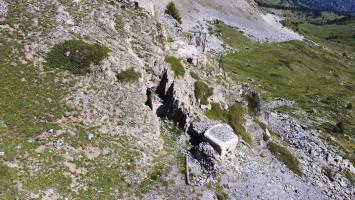

Sorties de secours : deux blocs MOM
Un observatoire aurait été prévu et non réalisé.
CONSTRUCTION, Mission, ou Fonction de l'objet
Couverture de la replate Est venant de la vallée de Névache (axe de pénétration vers la vallée de la Guisane)
DENOMINATION, Indicatifs et n° d'abonné

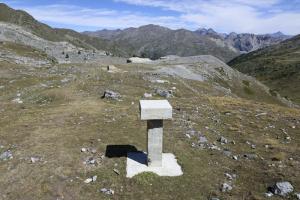

Le numéro d'abonné de l'ouvrage du Col de Buffére au réseau téléphonique de la fortification Maginot était O 208
EFFECTIF, Commandement et/ou unité
L'équipage de l'ouvrage était composé de 40 hommes principalement issus du 82° BAF placés sous le commandement du SLt de Vaumas
HISTORIQUE, Construction
La décision de construction de l'ouvrage est prise par la CORF fin 1931 (note 515/FA du 12 Novembre 1931), pour jalonner la ligne principale de résistance au Nord de Briançon, malgré l'urgence inférieure de ce secteur. Bien que de conception CORF, les travaux sont sous-traités à la MOM pour des raisons d'économie (comme ce sera le cas pour les autres petits ouvrages du secteur).
La construction de l'ouvrage n'a été commencé qu'en 1937. En 1940 il était totalement inachevé.
Fin 1938, l'état d'avancement des travaux effectué par la chefferie de Briançon spécifie que l'ouvrage est avancé à 70%. Plus spécifiquement, il reste à réaliser 50% des équipements internes, dont la ventilation (1939), et à couler les blocs 2 et 3.
Source(s) : SHD - carton 7N3847, 7N3849
La visite de ces constructions peut se réveler dangereuse, Mise en garde
Cette page peut receler des erreurs, des inexactitudes ou être incomplète.
Nous vous invitons à nous aider à l'améliorer en y participant.
Pour cela rien de plus simple: il vous suffit de cliquer sur Nous contacter au bas de cette page pour nous faire part de vos commentaires, suggestions, corrections ou informations et nous transmettre vos photos et documents.
